國際化的在地化─攜手本土供應商,共組「國家隊」打「國際盃」

台灣位於亞太區域中心,坐擁全球最佳風場之一。政府明確訂立推動綠色能源之政策目標,期盼台灣成為亞太地區再生能源發展的領頭羊,亦透過產業關聯(在地化)方案,推動台灣成為「亞太離岸風電出口中心」。

「海龍離岸風電」作為台灣目前唯一能於2024年以降、鏈結在地產業鏈之計畫,致力於透過自身的產業關聯計畫方案,作為「定錨專案」,將推動台灣成為集新科技、服務及人才為一體的亞太離岸風電出口中心。

總裝置容量

>1 GW

「海龍離岸風電計畫」位於彰化外海約45-70公里處、水深約35-55公尺,包含海龍二號風場與海龍三號風場,係由加拿大獨立能源開發商北陸能源(Northland Power Inc.)、新加坡玉山能源(Yushan Energy Pte. Ltd.)與日本三井物產(Mitsui & Co., Ltd.)聯合開發,總裝置容量達1,022 MW。

定錨專案 AnchorProject

海龍

2A

裝置容量 294 MW
離岸距離 45-55 km
水深 35-55 m
輪軸高度平均風速 10-11 m/s
海龍 2A 海龍 2A

海龍

2B

裝置容量 224 MW
離岸距離 45-55 km
水深 35-55 m
輪軸高度平均風速 10-11 m/s
海龍 2B 海龍 2B

海龍

3

裝置容量 504 MW
離岸距離 50-70 km
水深 40-55 m
輪軸高度平均風速 10-11 m/s
海龍 3 海龍 3

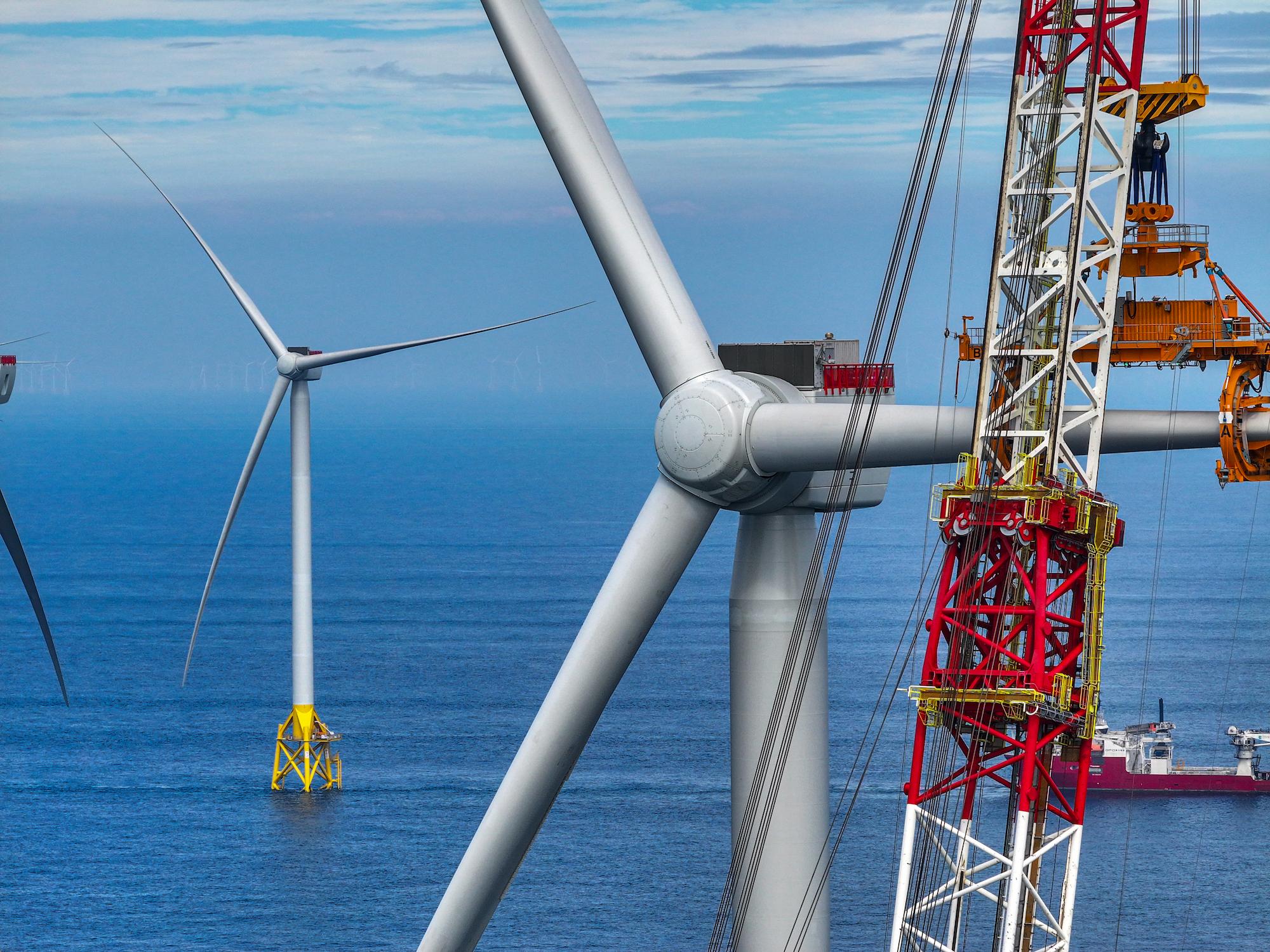

新科技

新科技

海龍離岸風電規劃採用西門子歌美颯SG 14-222 DD型旗艦風機,風機高度與台北車站前的新光大樓相當,為現今市場上最尖端的風機技術。這項與海龍離岸風電的合作計畫,更將促成西門子歌美颯擴大在台投資,將其位於台中港的廠區升級為亞太區唯一全離岸風機機艙組裝廠,土地面積及聘僱員工數都將翻倍。

合作

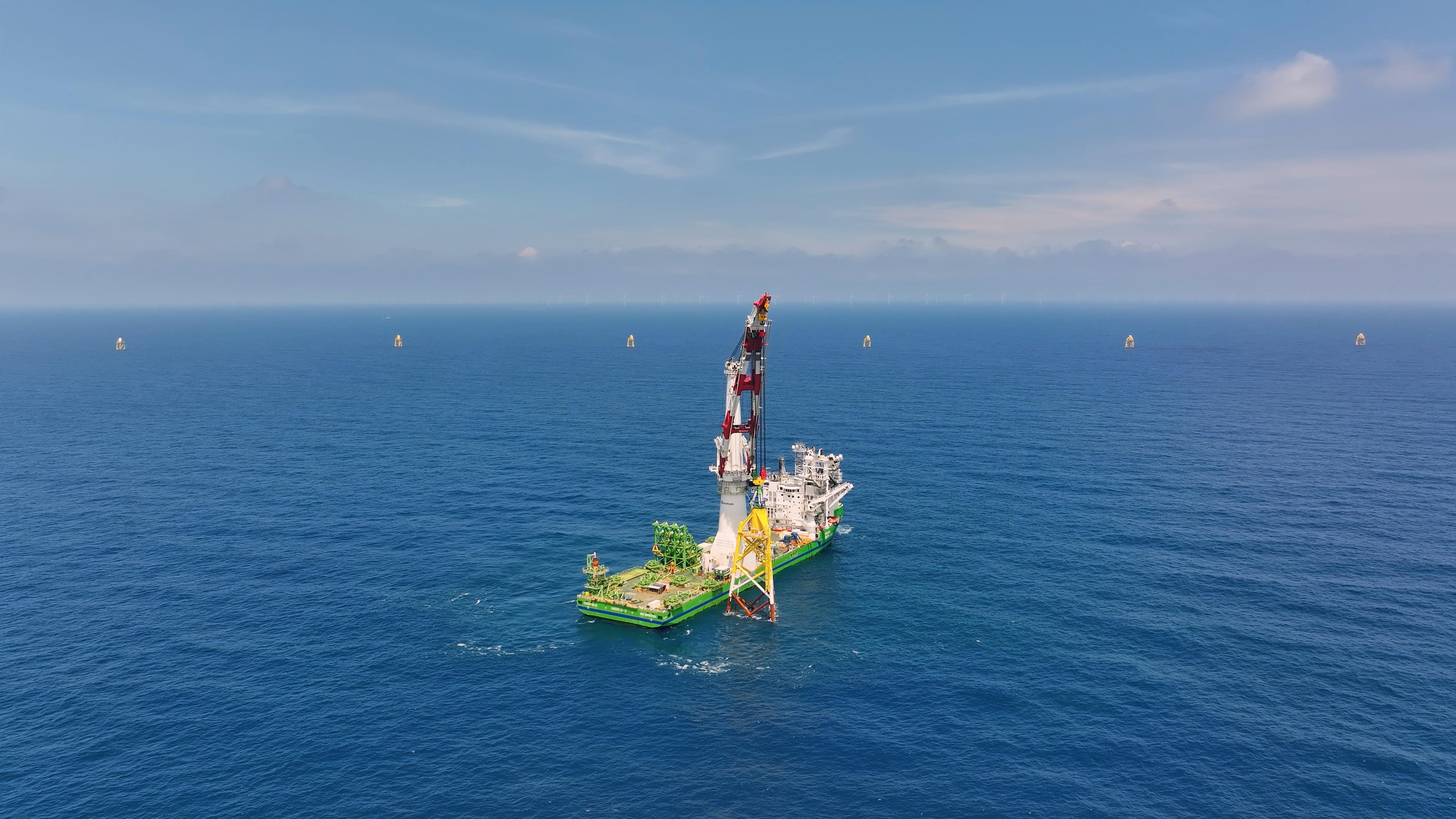

合作

海龍離岸風電致力於透過緊密的合作關係,提供本土供應商完整參與離岸風電建設的機會,並且導入符合國際最高標準的品質與安全準則,打造台灣綠色能源的供應鏈,促進產業轉型,為永續經濟立下堅實的基礎,實現海龍對創造在地價值的承諾。

人才

人才

海龍離岸風電除引進外籍專業人士,亦致力於培育本土人才,藉由整體計畫的籌備、建設與營運,建立多元的人才庫,推動台灣成為集新科技、服務及人才為一體的亞太離岸風電出口中心。​

History

2023.03
海龍二號A電廠、海龍二號B電廠離岸風力發電計畫及海龍三號電廠離岸風力發電計畫,取得經濟部核發施工許可
2022.07
海龍二號及海龍三號環境影響差異分析報告(第二次變更)取得行政院環保署同意備查函
2022.04
海龍二號及海龍三號通過環境影響差異分析報告(第二次變更)
2022.03
海龍與世紀鋼鐵及世紀風電簽署2A風場水下基礎獨家承攬協議
2022.01
海龍與Samkang M&T簽署2B及3風場水下基礎獨家承攬協議
2021.11
海龍二號及海龍三號環境影響差異分析報告(第一次變更)取得行政院環保署同意備查函
2021.10
海龍與Semco Maritime及PTSC M&C簽署海上變電站供應優先承攬協議
2021.09
海龍與東元電機簽署陸域降壓站統包工程供應優先承攬協議
2021.06
海龍二號及海龍三號通過環境影響差異分析報告(第一次變更)
2021.04
海龍二號A電廠獲經濟部同意繼續執行產業關聯執行方案
2019.12
海龍二號B電廠及海龍三號取得經濟部電業籌設許可
2019.11
海龍與西門子歌美颯簽署風機供應優先承攬協議
2019.10
海龍與台船環海簽署大型統包工程優先承攬協議
2019.02
海龍二號A電廠與台電公司簽訂電能購售契約
2019.01
海龍二號A電廠取得經濟部電業籌設許可
2018.07
海龍二號及海龍三號環境影響說明書取得行政院環保署同意備查函
2018.06
海龍二號B電廠及海龍三號取得經濟部能源局核配744 MW(232+512)競價案件開發裝置容量
2018.05
海龍二號A電廠取得經濟部能源局核配300 MW遴選案件開發裝置容量
2017.12
海龍二號及海龍三號通過行政院環保署環境影響評估審查
2017.01
海龍二號及海龍三號取得經濟部能源局場址申請同意備查函
2016
北陸能源及玉山能源開始於台灣執行離岸風場共同開發
